Farmy wiatrowe Bałtyk 2 i 3 wchodzą w kolejny etap budowy. Inwestorzy, czyli Equinor i Polenergia, zakończyli instalację fundamentów pod wszystkie 100 turbin oraz pod konstrukcje wsporcze dwóch morskich stacji elektroenergetycznych. Prace trwały od maja do sierpnia 2026 roku.

Na morzu stanęły więc fizyczne miejsca przyszłych elektrowni. Teraz trwa układanie kabli podmorskich, a potem przyjdzie czas na montaż wież, gondoli i wirników. Pierwszy prąd z tych farm ma popłynąć w 2027 roku, natomiast pełne uruchomienie zaplanowano na 2028 rok.
Sto fundamentów i dwie stacje morskie

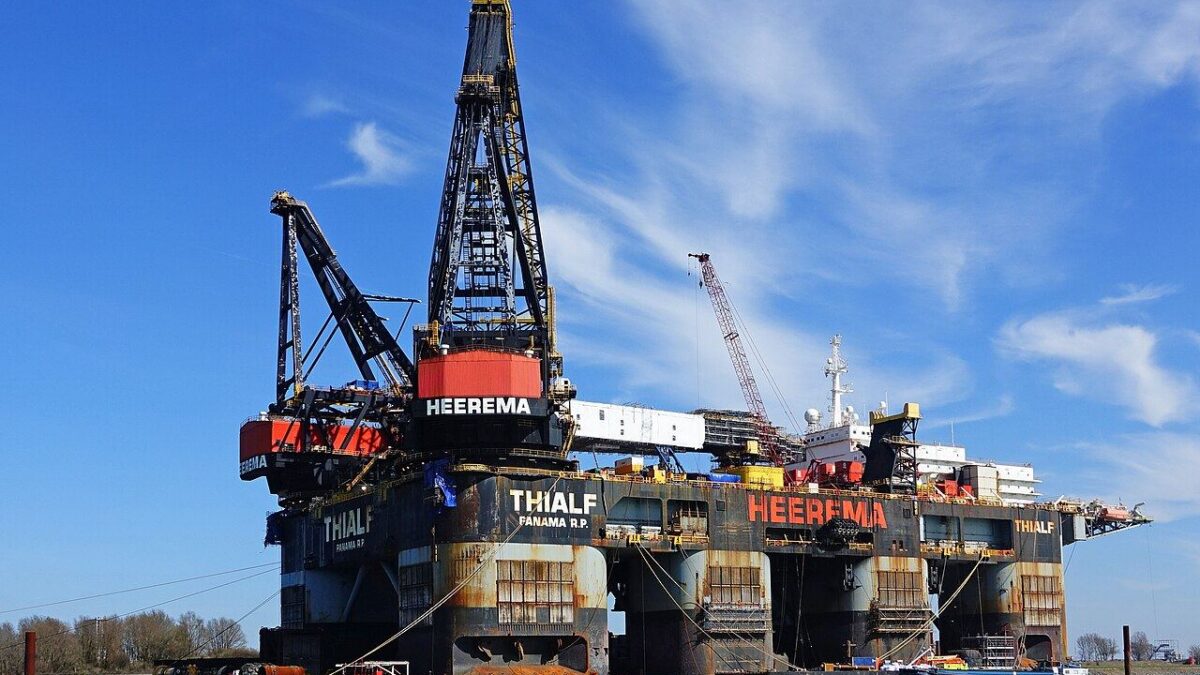

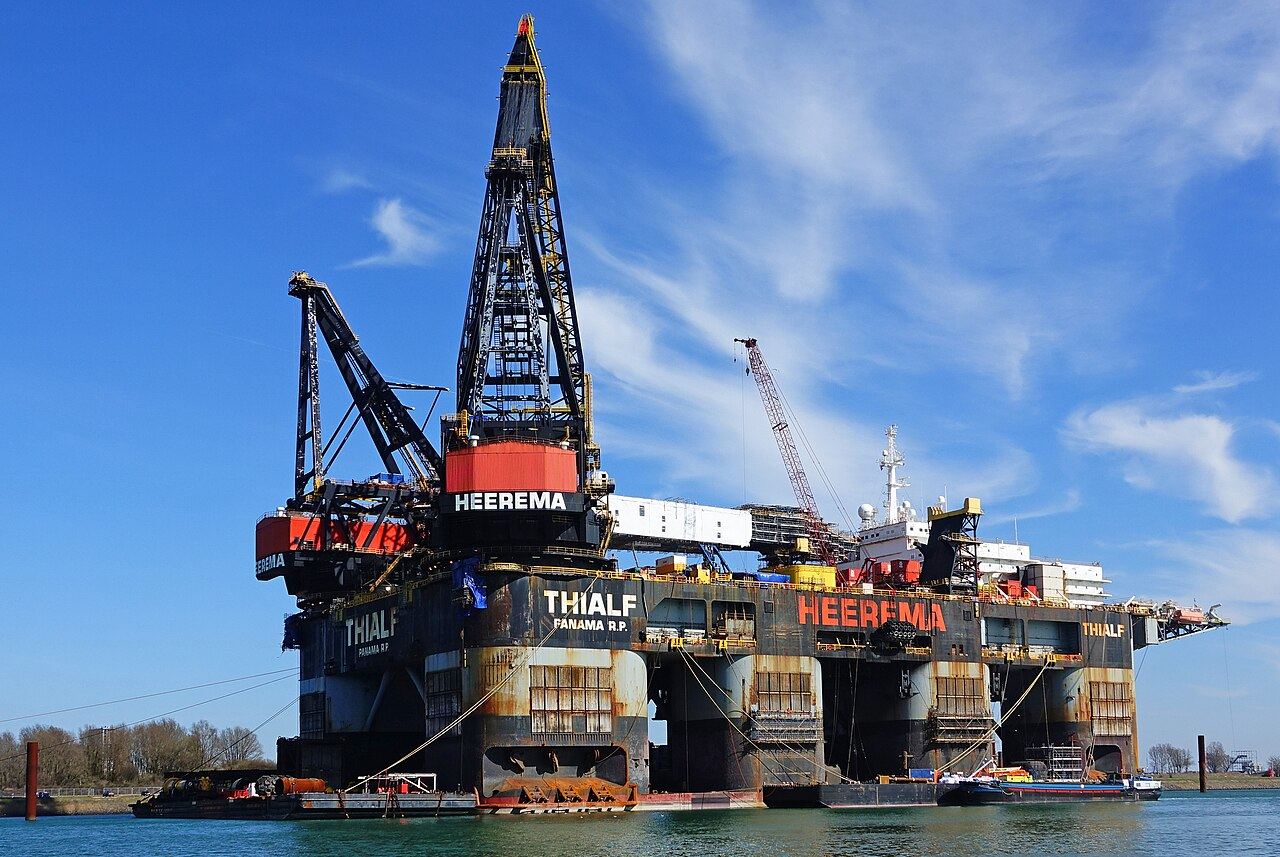

Każdy fundament składa się z monopala wbitego w dno morskie oraz elementu przejściowego. Monopale mają około 70 metrów długości, a elementy przejściowe około 17 metrów wysokości i ważą około 400 ton. Montaż prowadziła półzanurzalna jednostka dźwigowa Thialf, jedna z największych na świecie.
W szczytowym momencie na budowie pracowało jednocześnie około 35 jednostek pływających. Thialf wróci na Bałtyk, aby ustawić główne elementy dwóch morskich stacji elektroenergetycznych, każda o masie około 7 tys. ton.
Kable: 120 km gotowych i przewierty pod plażą

Dla farmy Bałtyk 2 ułożono 120 km kabli eksportowych na całej zaplanowanej długości. Obecnie trwa ich pogrążanie w dnie i zabezpieczanie narzutem kamiennym, który chroni instalację przed kotwicami i włokami.
Na odcinku lądowym wykonano cztery przewierty pod plażą i wydmami. Dzięki metodzie bezwykopowej inwestor nie rozkopywał pasa nadmorskiego, a kable wciągnięto do rur HDPE. Większość tras kablowych 220 kV i 400 kV na lądzie także jest już ułożona.
Równolegle ruszyła instalacja kabli międzyturbinowych o napięciu 66 kV na farmie Bałtyk 2. To one połączą turbiny ze stacją morską. Na farmie Bałtyk 3 ten etap zacznie się w 2027 roku.
Skala inwestycji: 1,44 GW i 100 turbin
Bałtyk 2 i Bałtyk 3 to dwa projekty o mocy 720 MW każdy, łącznie 1,44 GW. Każda z 100 turbin ma moc 14,4 MW i wysokość 260 metrów. Po uruchomieniu farmy pokryją roczne zapotrzebowanie ponad 2 mln gospodarstw domowych.
Do sieci energia trafi przez stację transformatorową koło Ustki, gdzie stanęły już cztery transformatory. Drugim elementem zaplecza jest baza operacyjno-serwisowa w Łebie, która jest bliska ukończenia.
To część większego programu offshore w Polsce. Wcześniej pisaliśmy o morskich stacjach transformatorowych na Bałtyku, które buduje inny inwestor. Polska ma więc kilka równoległych projektów na morzu.
Dlaczego fundamenty są ważne dla harmonogramu
Gotowe fundamenty oznaczają, że budowa wyszła z etapu przygotowań. Teraz każdy kolejny krok zależy od pogody i od dostępności jednostek instalacyjnych. Dlatego inwestorzy zapowiadają, że pełne uruchomienie farm nastąpi rok po pierwszej energii.
Dla odbiorców liczy się przede wszystkim termin przyłączenia. Bałtyk 2 ma dać pierwszą energię w 2027 roku, a Bałtyk 3 nieco później. Oba projekty mają pracować przez co najmniej 25 lat.
